[摘要] 截至2012年7月25日,昆山市实事工程已开工8项,已竣工1项,重点工程中,新建工程已开工18项,续建工程已开工26项,政府投资工程已开工15项。

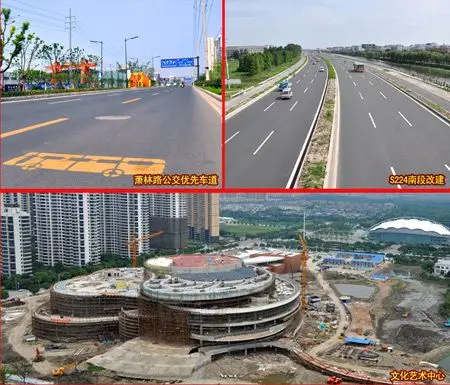

重点工程
一、核心区
(一)双环建设
1.中环快速路:高新区互通、陆家互通开工,完成临时设施搭建,正在试桩、绿化移植、弱电临时立杆架设和自来水管道迁移。
2.长江中路改造:正在方案优化。
3.马鞍山路东延:完成住宅327户,非住宅8户签协,剩余住宅4户,非住宅4户,约完成工程量98%。
4.朝阳路改建:完成开发区范围内商铺拆迁及老城区范围内配载中心、邮政局、朝阳街道、供电公司(沿街商铺)、物价局、航道管理处、渔政站(水产推广中心)房屋腾退交房。
5.白马泾路南延:完成张浦范围内1家企业、8家商铺的签约工作;高新区范围内房屋征收完成调查摸底。
(二)双环建设
1.黄河路跨娄江桥:完成老桥拆除工程招投标。
2.景王路跨青阳港大桥:正在方案设计。
3.震川西路改造:正在工可编制。
4.花园路东延:正在开展菜场选址。
(三)房屋征收
1.跃进路西需浦自建房地块:正在对农夹居未登记建筑面积认定。
2.新闸路西侧团结村自建房地块:正在对农夹居未登记建筑面积认定。
3.新闸路东侧自建房地块:正在对农夹居未登记建筑面积认定。
4.东仓基河西侧自建房地块:正在对农夹居未登记建筑面积认定。
5.原生化厂地块自建房:正在开展前期准备工作。
6.集街18号、76-1号楼地块:完成项目环评批复。
7.月城新村60号楼地块:正在征收补偿方案征求意见修改情况通告公示。
8.原火车站西侧地块:正在进行未登记建筑认定。
9.南北后街两侧:正在开展前期准备工作。
10.富阳新村南侧跃进路80号楼:正在征收补偿方案征求意见修改情况通告公示。
11.常乐里、县西新村:正在开展前期准备工作。
12.老干部活动中心地块:正在开展前期准备工作。
13.亭林路84号楼:正在开展前期准备工作。
14.集街西村4号楼底层房屋搬迁:完成采样评估、面积复测、未登记建筑认定,正在调查结果公示。
15.交运小区89号楼北侧仓库(原交运公司仓库)搬迁:正在开展前期准备工作。
16.市民文化广场南入口地块:正在开展前期准备工作。
(四)安置房建设
1.人民路朝阳路地块安置房:正在施工图设计;完成景观概念设计和二次报批。
2.柏盛园:完成临时围墙砌筑、场地平整和现场勘察;一期完成方案报批、可研、环评和施工图审查;二期正在方案报批。
3.金熹园:因剩余80%土地款未落实,项目暂停。
(五)环城滨江景观带
1.天丰时代广场:正在方案深化。
2.丽泽城市休闲广场:正在方案深化。
(六)中央商贸区
1.东新街滨江景观:正在进行地库桩基施工。
2.金鹰二期:完成方案设计。
(七)中华商务区
1.商业综合体:正在进行临时桩基施工。
2.中华园西路西延:房屋征收完成全部民房签约。
(八)大西门商业街:房屋征收完成503户(含13户商业),剩余住宅9户,商业26户,约完成工程量93%。
(九)智慧交通建设:中环区域扩大化(智能交通控制系统由内环向中环扩展)、停车诱导系统已完成方案设计及招标技术文件编制;公共交通综合信息平台、数字公路、出租车车载硬件设施智能化改造完成方案设计;物流公共信息平台正在方案研究。
